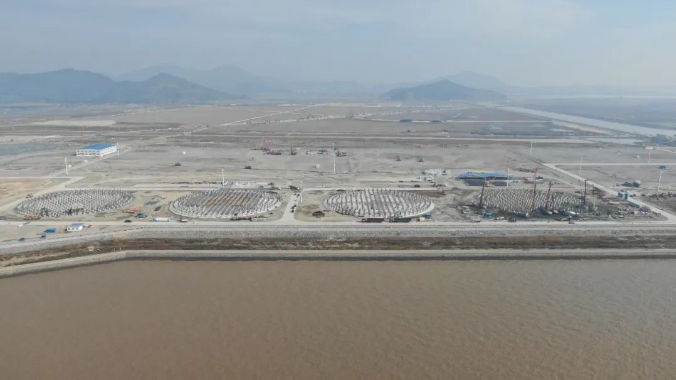

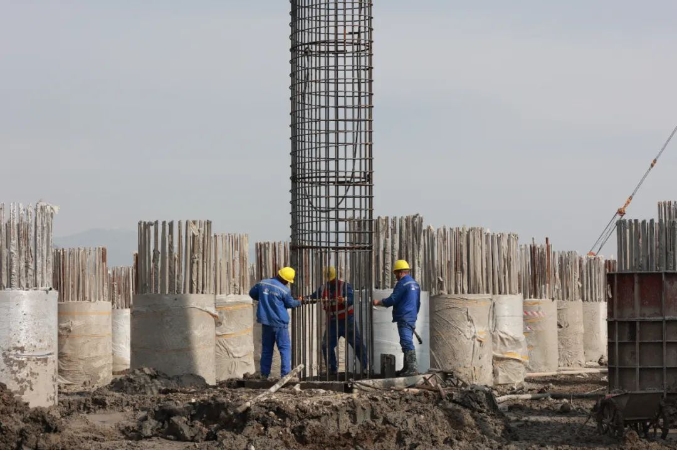

12月26日上午,在浙能舟山六橫液化天然氣接收站項目建設現場,挖掘機、運輸車在工地上來回穿梭,工人們正在進行鋼筋籠制作、短柱模板清理等相關施工作業,履帶式起重機則吊裝著20余米高的鋼筋籠緩緩移動。據悉,目前儲罐樁基總完成率已超95%。
“儲罐是LNG接收站里面非常重要的設施,4座儲罐樁基共計1600根灌注樁,樁徑1.4米,采用旋挖成孔、樁柱一體施工工藝。待儲罐樁基工程全部完工后,下一步將進行儲罐承臺施工作業。”浙江浙能六橫液化天然氣有限公司建設管理部副主任嚴捷介紹,項目主體工程于今年9月26日開工,歷時3個月已有1535根工程樁穩穩扎根在舟山六橫島上,目前儲罐樁基總完成率超95%。截至目前,2號、3號、4號3座儲罐灌注樁施工已全部完成,剩余1號儲罐灌注樁施工力爭在年前完工。
“旋挖施工工藝一旦開挖,需要24小時不間斷施工,直至整根灌注樁施工作業全部完成才能停下來。”嚴捷說,目前現場施工人員加管理人員共有100余名,采取“兩班倒”機制,緊盯工程質量、安全生產、工期等關鍵要素,高質量穩步推進項目建設。
據介紹,浙能舟山六橫液化天然氣接收站項目是浙江省重點建設項目、“千項萬億”工程、能源綠色低碳發展和保供穩價工程。項目一期總投資約94.5億元,設計規模600萬噸/年,規劃建設1座15萬噸級LNG船舶專用碼頭,4座22萬方儲罐及相應工藝設施,預計于2026年6月建成投產,達產后年供氣能力達84億立方米,可在冬季用氣高峰時期保障超2.8億戶家庭1個月的用氣量,實現減排二氧化碳2800萬噸,相當于植樹約5895萬棵,對保障浙江及周邊區域城市能源安全、助力構建新型能源體系和實現“雙碳”目標具有重要意義。轉自:六橫發布
